砌体做不好,这篇文章帮你搞

  • 编辑:管理员
  • 发表时间:2017年8月7日
  • 浏览次数:6771

一、弹线

1、根据图纸留设门洞。
2、根据图纸进行预埋管并注意成品保护。
3、按图纸要求对需要做导墙的部位在楼面弹墨线。

二、支模浇筑导墙混凝土

1、间距600采用夹具,夹具上口用模板条进行宽度限位。
2、厨卫间、外墙导墙高度不低于20cm;出屋面导墙高度不低于60cm。
3、外侧加设模板条固定模板。
4、首次模板应选用新黑模板,每二层清理涂刷脱模剂。
5、预埋管不允许穿过导墙,应靠外侧预埋。

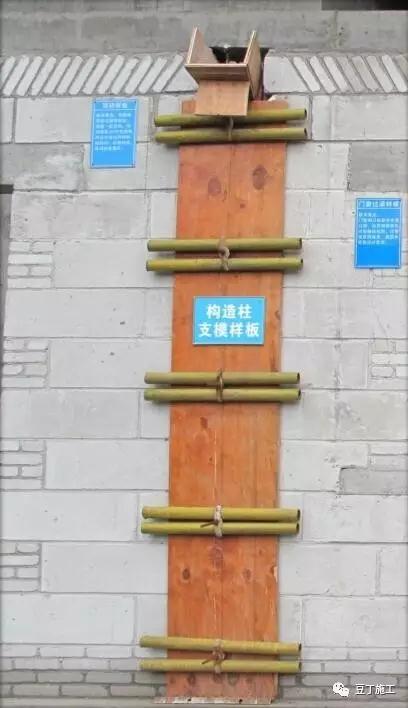

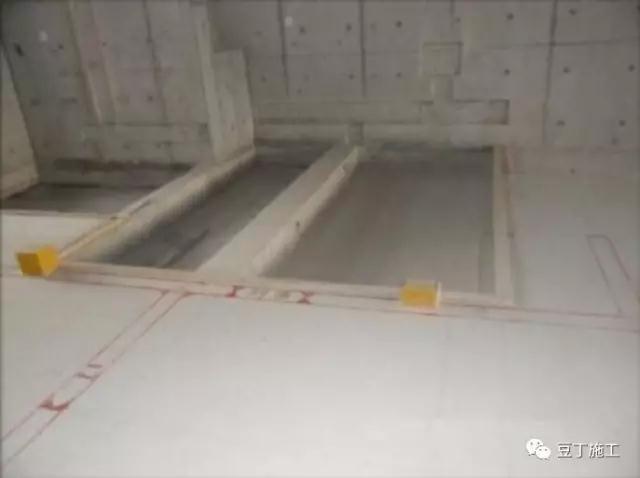

导墙混凝土支模

导墙混凝土支模

三、导墙混凝土成型质量

1、混凝土浇筑24小时后方可拆除。
2、发现外观蜂窝、麻面,24小时内用同配比混凝土浆修补。

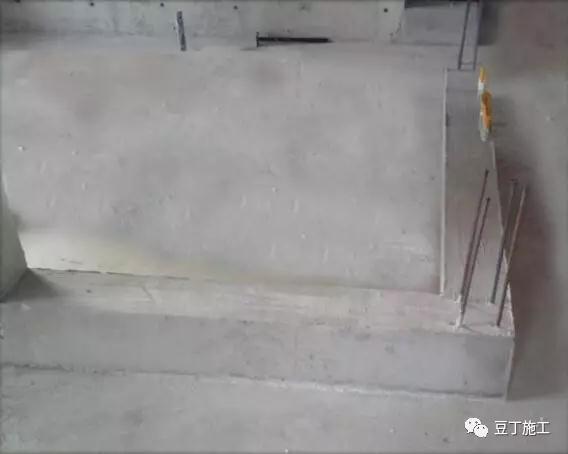

导墙混凝土成型

导墙混凝土成型

四、构造柱墙植筋

1、纵向钢筋不应小于4Ф 12并符合设计要求。
2、箍筋可采用Ф 6@600并符合设计。
3、纵向钢筋顶部和底部应锚入混凝土梁或板中。
4、钻孔深度60mm,植筋前先用吹筒吹净孔内粉尘。
5、注满结构胶液或环氧树脂液。
6、植入钢筋。

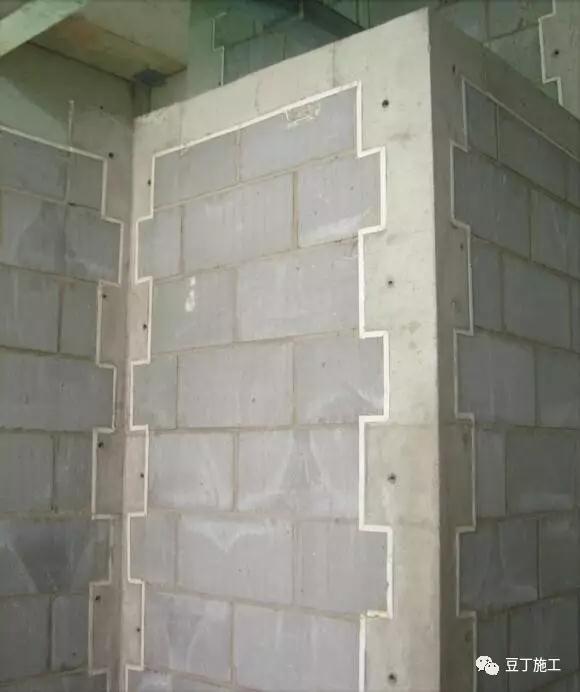

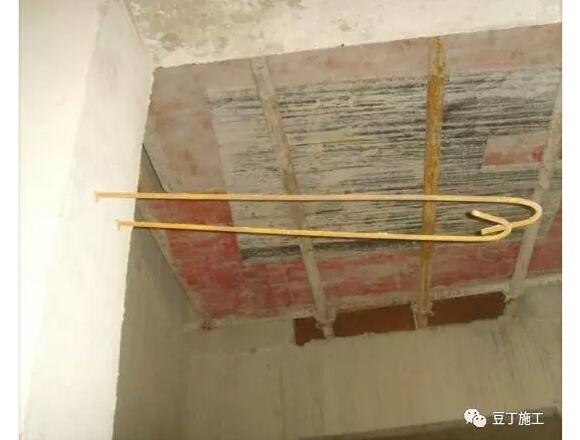

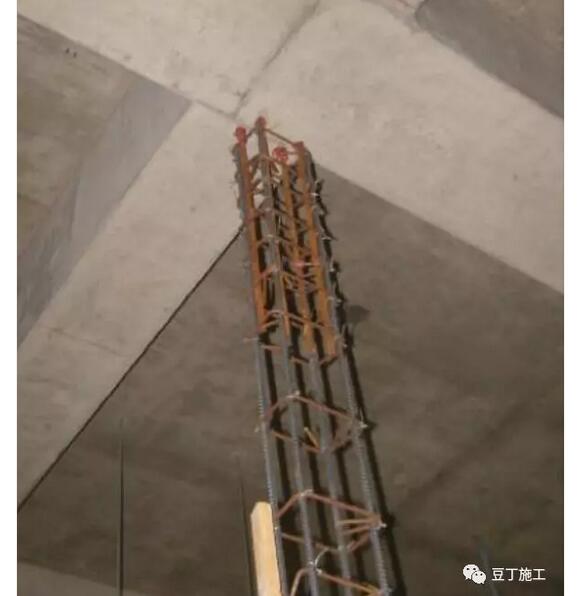

填充墙植筋

构造柱植筋

第五节 砌体排版图

砌筑前,按墙段实量尺寸洞口位置和砌块规格尺寸绘制大样图。

绘制排版图

六、砌筑施工要点

1、砌砖一定要跟皮数杆带线,“上跟线,下跟棱左右相邻要对平”。并对墙体水平、竖向灰缝,和墙体于梁柱间灰缝进行勾缝处理。
2、按墙体的轴线、标高和皮数杆、拉垂直、水平建筑线。
3、蒸压加气块灰缝水平厚度为15~20mm。
4、灰缝应横平竖直,内墙水平和垂直灰缝饱满度均应≥80%,外墙灰缝饱满度均应100%。
5、砌筑前一天砖块要淋水湿润。

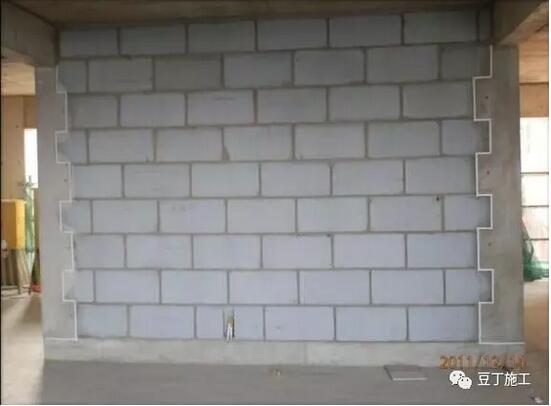

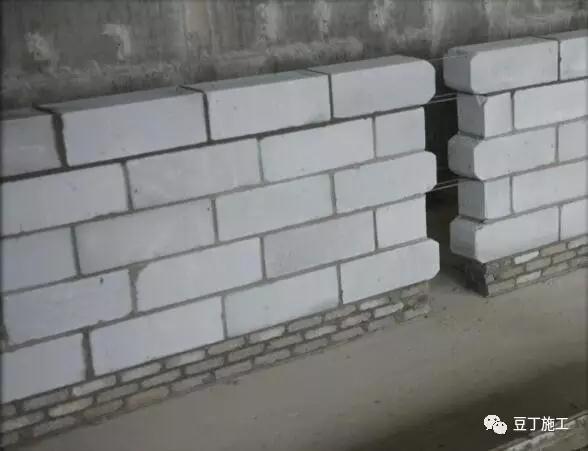

砌体施工

砌体施工

七、留置马牙槎

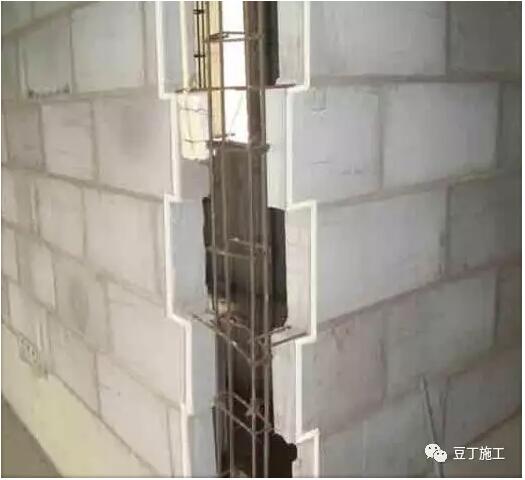

1、构造柱与墙体交接处留出马牙槎,马牙槎先退后进,宽度60mm。
2、拉结钢筋应沿砌筑全高设置,拉结筋间隔不应超过500mm设置2Ф 6拉结筋。
3、沿砌体马牙槎凹凸边缘贴上双面胶。

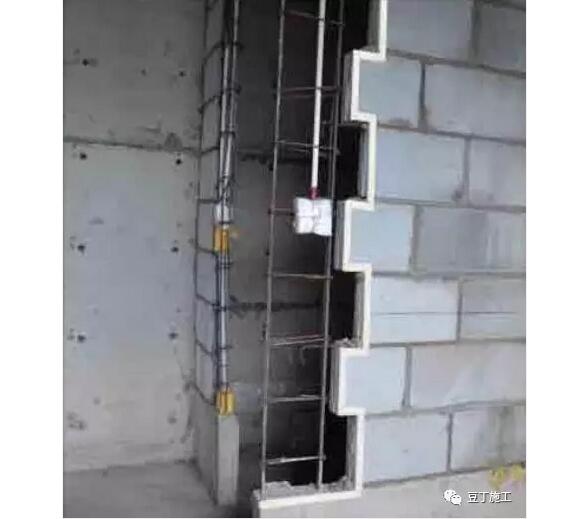

马牙槎留置

马牙槎留置

八、构造柱模板安装

1、构造柱模板的对拉螺杆宜设置于构造柱两侧马牙槎上。
2 、 对 拉 螺 杆 距 离 上 下 各 150mm , 中 间 距 离≤600mm。

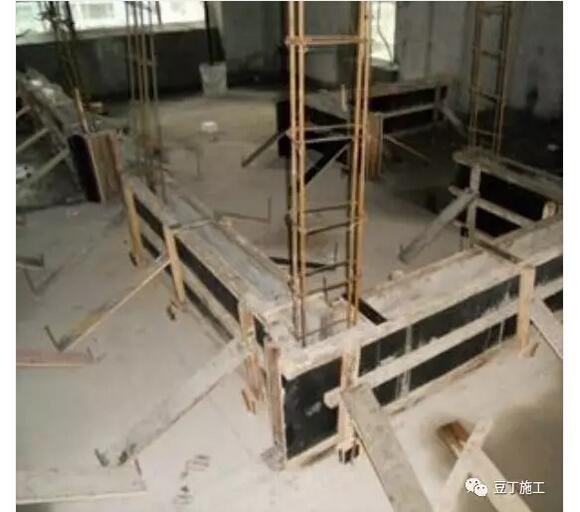

构造柱模板加固

构造柱模板加固

九、构造柱浇筑

1、顶部模板装成喇叭式进料口,进料口应比构造柱高出100mm。
2、浇筑柱混凝土时应把进料口也满浇,拆模后将突出的混凝土打凿掉即可。
3、浇灌混凝土前,必须将砌体留槎部位和模板浇水湿润。
4、将模板内的落地灰、砖渣和其他杂物清理干净。

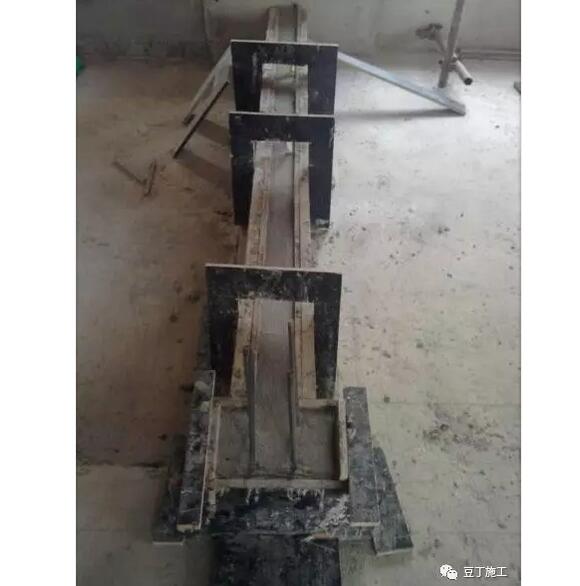

构造柱浇筑成型

构造柱浇筑成型

十、墙体顶砖

1、墙体顶部需留有30-50mm嵌缝操作空间。
2、7天后采用5-15mmC20细石混凝土嵌缝,预留15~20mm缝二次塞。
3、间隔3-5天进行二次嵌缝,采用1:2.5水泥砂浆嵌缝收光压实。

填充墙顶砖

填充墙顶砖

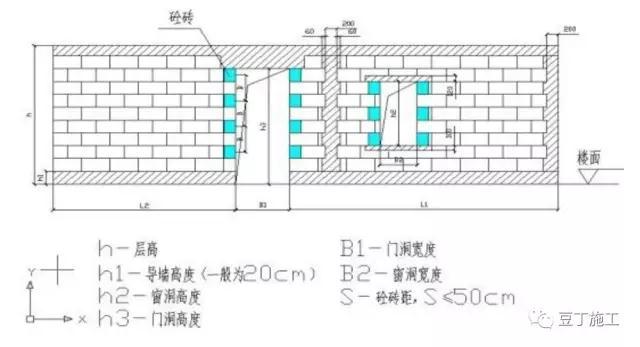

十 一、门洞构造

1、当门窗洞口大于1000mm时,应加设与墙同厚的钢筋混凝土门窗过梁、窗台板;宽1000mm及以下的门窗洞,采用钢筋砖过梁时,其入墙长度不宜小于250mm;过梁入墙长度不够时,也应进行植筋或打入膨胀螺栓再焊接。
2、可采用预制混凝土过梁,但过梁尺寸需满足规范要求。

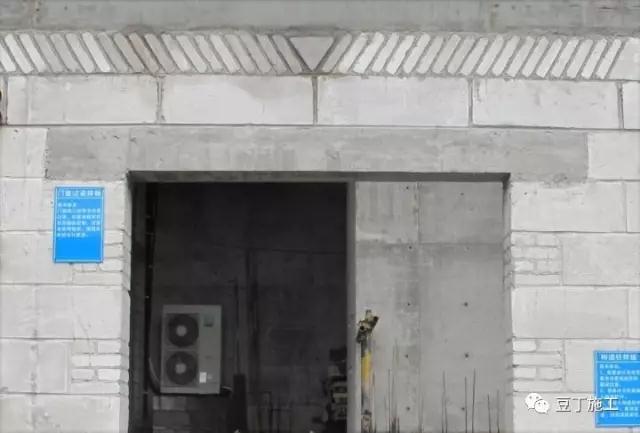

预留窗洞口

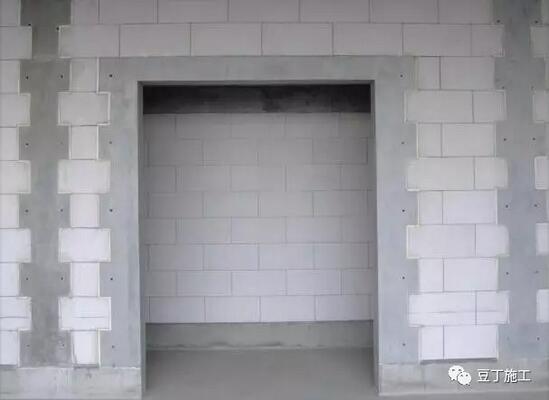

预留门洞口

十二、切槽、补槽

1、切槽必须根据预埋管线宽度弹线切割。
2、槽宽小于4cm用高标号水泥砂浆分两次补槽。
3、槽宽大于4cm采用细石混凝土补槽。

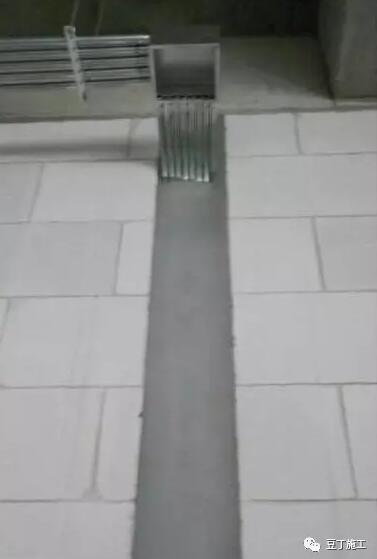

切槽整齐精细

补槽平整

来源:豆丁施工

更多资讯请关注国家建筑标准设计订阅号

更多
